全是干貨!干式地暖施工規范及流程!
2023-03-31 16:08:24

自2012年國家地暖新標準JGJ 142,地暖施工圖集及工程行業標準CECS424頒布后,干式地暖在精裝修樓盤也得到了普遍應用。2018年開始,隨著行業主流媒體積極開展正面宣傳,大幅提高了干式地暖的認知度,全面理解了該高效輻射末端的暖通應用價值。

接下來給大家分享的內容就是在干式地暖中的材料要求、施工要求、施工工藝以及質量驗收,供大家參考學習。

一、材料要求

1、干式地暖板進場后現場進行觀感驗收,均熱層厚度0.2mm,查驗合格證、質量保證書、出廠檢驗報告,登記進場數量;

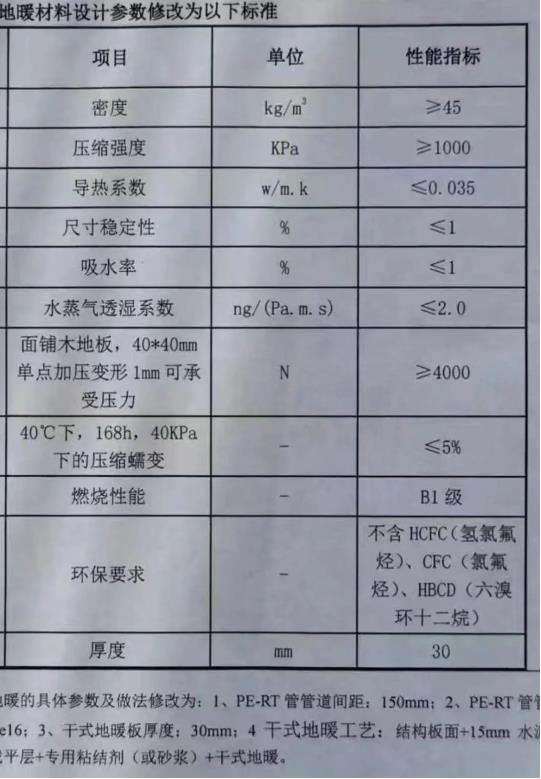

2、根據材料進場按批次進行干式地暖板送樣檢測,檢測指標滿足環保指標及其他指標要求,詳見設計要求。

二、施工要求

(一)一般要求

1、干式地暖施工在一房五驗整改驗收完成后、衛生間、陽臺蓄水試驗完成后進行;

2、閥門、分水器、集水器組件在安裝前應做強度性和嚴密性試驗,試驗合格后方可使用;

3、批量安裝前,按戶型分別制作樣板間,并經建設單位驗收合格方可大面積施工。

(二)其他要求

1、除沿墻邊、衣柜、不采暖的儲藏室,其他均采用帶反射膜干式板(走道為帶反射膜干式板);

2、干式板應帶控制線溝槽預埋,溝槽不得現場美工刀切割,應工廠溝槽切割完成或專用工具切割,切割完成后做好保溫處理,切割應使用尺子配合,使用專用工具切割,不得隨意切割;

3、沿墻保溫板應順直,板縫緊密貼合,干式板不允許小板零碎拼接(小于100mm),溫控線除外;

4、地暖板應嵌入溝槽內,不得翹曲;圓弧段應平順過渡;

5、過衛生間門坎預留砼門坎位置,方便砼濕作業。

三、施工工藝

1、施工流程

基層處理→鋪設干式地暖→安裝分集水器及連接主管→安裝加熱管→管道試壓→安裝溫控面板→安裝熱源并調試

2、基層處理

現場基層處理干凈,散水濕潤地面后,滿鋪粘結劑。

3、地暖板鋪設

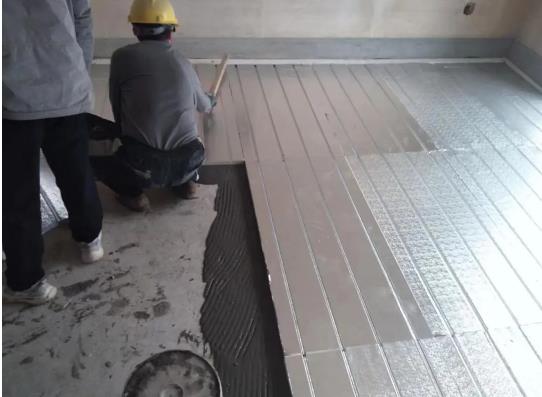

粘結劑按產品包裝及說明書進行配制,機械攪拌均勻,粘結劑滿涂在干式地暖板背面,厚度5mm,粘貼時,應均勻按壓并調平;鋪設應平整,板縫應自然靠緊,相鄰板面平整;

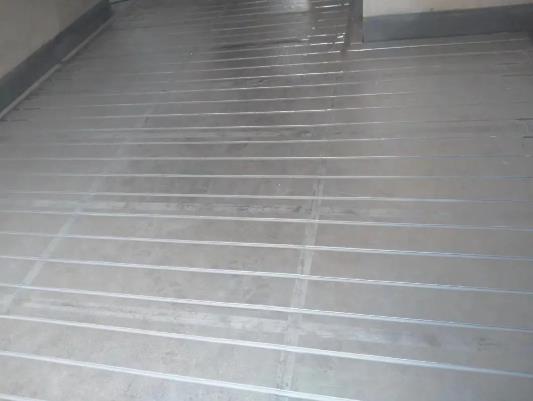

4、加熱管系統安裝

加熱管按圖紙標定的管間距和走向敷設,加熱管保持平直,管間距的安裝誤差不應大于10mm,安裝間斷或完畢時,敞口應隨時封堵。

5、分水器、集水器安裝

應在加熱管敷設之前安裝,水平安裝時,應將分水器安裝在上,集水器安裝在下,中心距200mm集水器中心距地面300mm

6、衛生間施工

衛生間應做防水,過門處應設置止水坎。

四、施工安裝質量驗收

1、干式地暖施工完成后平整度要求:平整、清潔、無明顯突出物,平整度允許誤差3mm

2、水壓試驗:按設計圖紙要求執行。
